项目地点: 江西省宜春市袁州区
工程类型: 跨高速公路拱桥静力切割拆除
施工主体: 江西鼎鼎鼎建筑工程有限公司
施工周期: 7天
本项目位于江西宜春市袁州区,为一座跨越高速公路的拱桥拆除工程。桥梁待拆除面积约3600平方米,主体构件最大厚度约120公分。由于桥下为高速公路通行区域,施工不采用直接冲击破碎和自由落体拆除,而是采用绳锯静力切割、临时钢柱支撑、汽车吊分块吊装、车辆装运外运的组合工艺。
施工核心要求是:先完成桥下临时钢柱支撑,再实施桥上分块切割;先挂钩受力,再切断构件;切断后由汽车吊受控起吊,严禁构件向高速公路方向坠落或抛掷。 现场使用绳锯切割机、马路切割机、钻孔机和汽车吊,在钢筋密度大、构件厚度大、跨线作业风险高、工期仅7天的条件下组织施工。
| 项目 | 本项目数据 |
|---|---|
| 工程地点 | 江西省宜春市袁州区 |
| 工程性质 | 跨高速公路拱桥拆除 |
| 拆除面积 | 约3600平方米 |
| 构件厚度 | 最大约120公分(1200mm) |
| 主要设备 | 金刚石绳锯切割机、马路切割机、钻孔机、汽车吊 |
| 临时结构 | 桥下钢柱临时支撑体系 |
| 拆除方式 | 分块静力切割、吊装下放、装车外运 |
| 主要限制 | 高速公路下方通行、钢筋密度大、构件厚、工期短 |
| 计划工期 | 7天 |
本页记录的是项目现场的施工组织逻辑和工艺路径,不替代专项施工方案、交通组织方案、吊装方案及现场审批文件。
跨高速公路桥梁拆除,最忌讳两件事:一是大冲击破碎导致桥体突然失稳,二是混凝土块、钢筋头或工具坠入高速公路行车区域。对厚度达到120公分、钢筋密集的拱桥构件,绳锯可以沿预定切割面穿绳、闭环切断钢筋混凝土,便于把原有整体结构拆成可计算、可吊装、可运输的块体。
本项目设备分工如下:
绳锯切割机: 用于120公分厚构件、拱肋或梁体、钢筋密集区及异形部位的主切割。绳锯适合大截面钢筋混凝土的受控切断。
马路切割机: 用于桥面和可直线作业区域的预切缝、分块定位,减少后续绳锯工作量。
钻孔机: 用于绳锯穿绳孔、吊装孔及局部工艺孔施工。
汽车吊: 在构件切断前预挂钩、试受力;切断后将块体垂直吊离、下放到指定装车区域。
切割的目的不是“把桥锯碎”,而是把每块构件的重量、重心和吊点控制在汽车吊工况允许范围内。桥梁拆除的临时支撑、分段切割和受控吊放均需以专项设计和吊装计算为前提;交通运输部发布的《公路桥梁加固施工技术规范》(JTG/T 5531—2025)已自2026年4月1日起施行,可作为相关桥梁施工技术管理的重要规范依据之一。[web:17]
施工前按批准的交通组织要求设置作业区、警示区、隔离设施和专人值守。对桥梁构件进行复测,确认切割线、钢筋密集部位、吊装站位、汽车吊回转半径及装车路线。切割分块不按“看起来多大”确定,而要结合构件厚度、钢筋含量、吊车起重量、吊点布置和实际作业半径复核。
在待切拱桥下方搭设钢柱临时支撑体系。支撑作用不是简单“顶住桥”,而是在桥体开缝、切断、吊离的过程中提供明确传力路径,避免未拆部分因受力重分布出现下挠、滑移或局部失稳。
临时支撑按专项方案进行基础处理、立柱安装、横向连接、斜撑加固和验收。支撑体系未验收、未形成整体稳定前,不进入主构件切割工序。临时支撑的拆除也必须在其承担的结构荷载完全解除后,按方案分段、由上至下实施,不得随意先拆关键受力杆件。[web:24]
先用钻孔机完成穿绳孔、工艺孔和吊装孔;桥面直线位置先用马路切割机预开缝;厚大截面和钢筋密集区采用绳锯闭环切割。
120公分厚构件切割时,重点控制切割路径、冷却水排放、钢筋切断状态和末端保留量。构件不一次性完全脱离:在吊钩受力确认前保留必要连接,防止块体提前摆动或倾覆。
每一块构件在最终切断前,按吊装方案设置吊点、钢丝绳和防摆措施,由汽车吊预挂钩并试受力。现场确认吊索受力均衡、构件重心可控、未发现连筋或卡阻后,再完成最后切口。
对切割后构件,汽车吊采取受控起升、平稳回转、定点下放方式,禁止自由坠落、斜拉硬拽或跨越高速行车区域随意摆臂。拆除构件需要先可靠支撑或可靠连接到起重机械,且应由具备足够能力的起重设备受控降放,是跨线拆除的基本风险控制原则。[web:23]
吊至地面的混凝土块放入指定区域后装车外运,钢筋头分类清理。现场不长期堆放大块构件,避免占用吊机站位、影响高速保通和增加二次倒运风险。每个作业循环完成后,对临时支撑、切割剩余结构、吊装索具和封控设施复查,再转入下一块施工。
| 现场难点 | 施工应对 |
|---|---|
| 桥下为高速公路 | 以交通组织和防坠落为前置条件,作业区与行车区隔离;构件切断前由吊机预挂钩,切后受控吊离,不采用自由落块方式。 |
| 构件最大厚度120cm | 直线区域用马路锯预切,厚大截面与钢筋密集位置采用金刚石绳锯完成主切割。 |
| 钢筋密度大 | 分块尺寸按实际重量和钢筋含量复核;绳锯穿绳位置避开无法直接进刀的部位,防止切割后仍有连筋造成吊装卡阻。 |
| 拱桥受力复杂 | 桥下设置钢柱临时支撑,先建立传力体系,再按由局部到整体、由可控块体到下一块体的顺序拆除。 |
| 作业面狭窄 | 提前确定汽车吊站位、回转半径、装车区和运输路线,切割、吊装、清运错峰衔接。 |
| 工期仅7天 | 支撑搭设、切割准备、吊装清运组织流水作业;关键不是盲目提高切割速度,而是减少吊机等待和构件堆场占用。 |
3600平方米跨高速拱桥拆除,7天工期需要把“支撑—切割—吊装—外运”串成连续流水线:
钢柱支撑班组按拆除区段提前完成支撑、横向连接和验收。
切割班组按分块图完成钻孔、预切和绳锯切割,不在无吊装条件下提前全切断。
吊装班组按吊次计划同步配置汽车吊、索具、指挥人员和运输车辆。
清运车辆随吊随装,减少构件在桥下和道路附近的滞留时间。
遇大风、强降雨、能见度不足、交通封控条件不满足或支撑监测异常时,停止切割与吊装,先处理风险后复工。
跨高速桥梁拆除属于高风险作业,现场执行应以批准的专项施工方案、交通管制要求、起重吊装方案和监理/业主指令为准。本文的“7天”是本案例计划工期,不构成对其他桥梁拆除项目的工期承诺。
图片标题: 江西宜春袁州区跨高速公路拱桥切割拆除现场

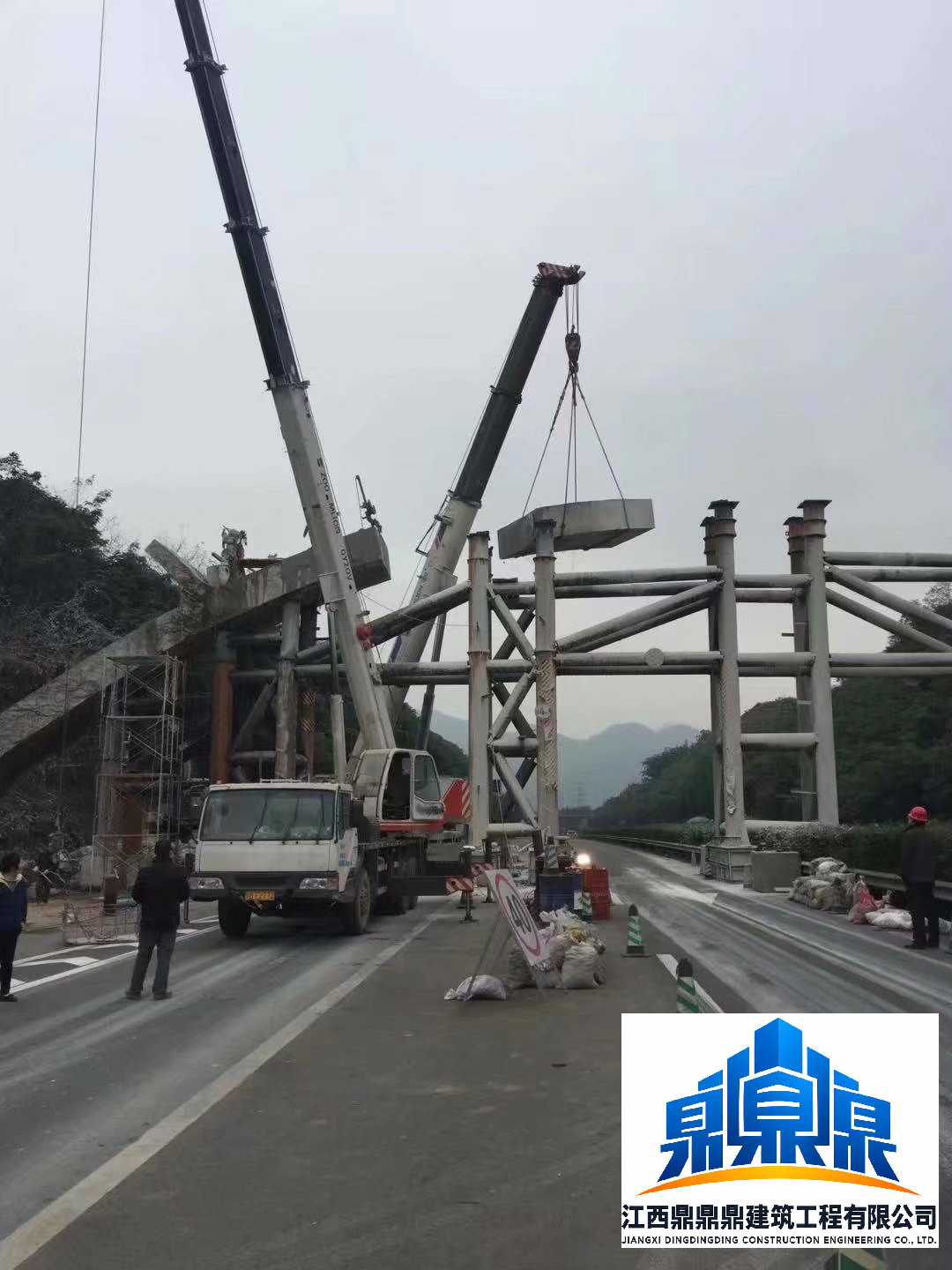

图片Alt文本: 江西宜春袁州区跨高速公路拱桥绳锯切割拆除,桥下钢柱临时支撑,汽车吊吊装混凝土分块

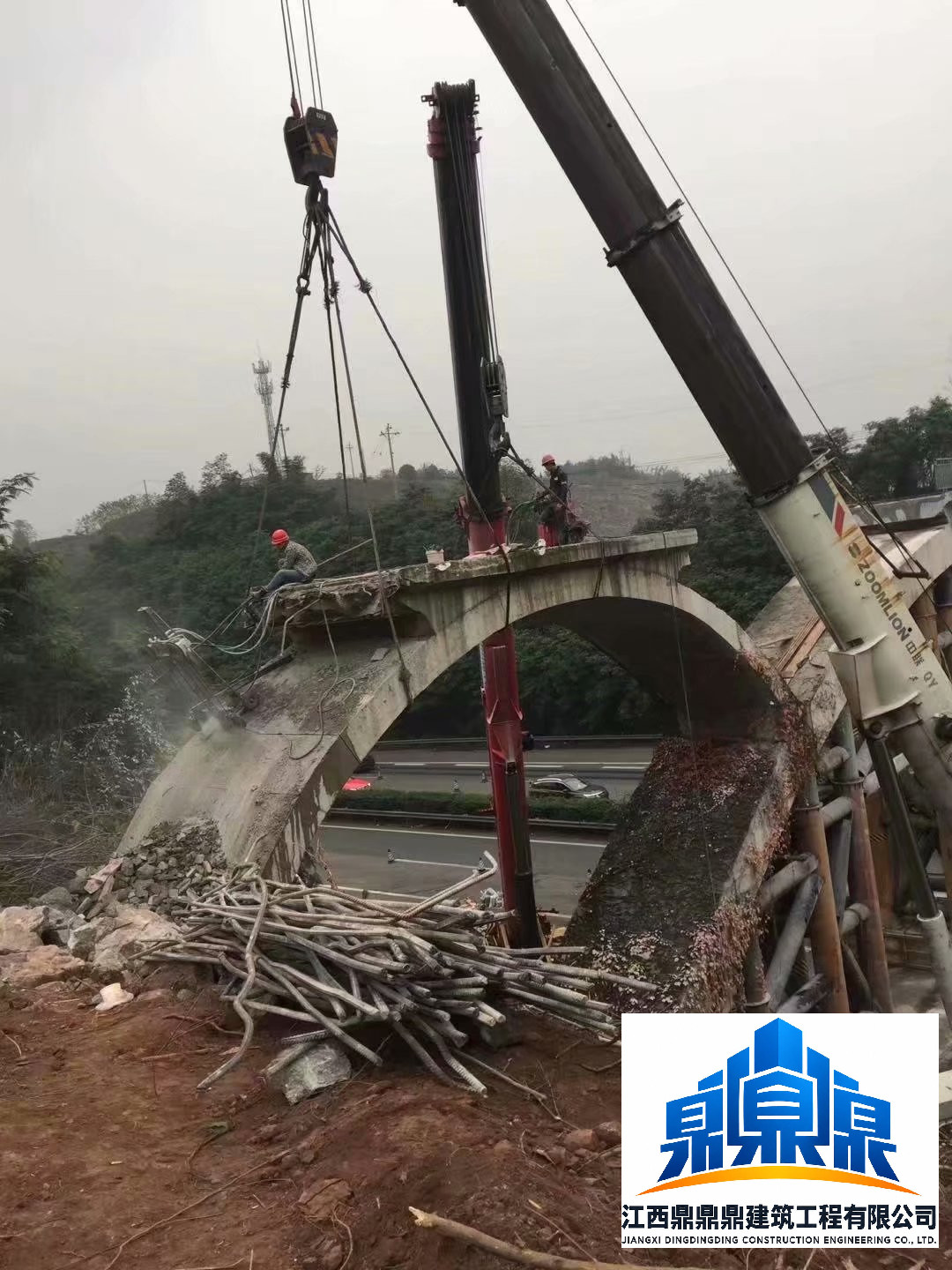

图片说明: 现场采用钢柱临时支撑体系承托待拆桥梁构件,汽车吊对已完成切割的混凝土块进行受控吊装。作业区域位于高速公路上方,切割、吊装、装车及清运需按交通封控和吊装方案协同实施。
跨高速公路桥梁拆除为什么优先采用绳锯切割?
绳锯可将厚大钢筋混凝土构件沿预定切割面分离,减少冲击破碎产生的震动、飞溅和不可控坠落风险。对120公分厚、钢筋密集的本项目构件,绳锯是主切割设备,马路锯和钻孔机配合完成分块准备。
桥下的钢柱临时支撑有什么作用?
钢柱支撑在桥梁开缝、切断和吊离过程中承担临时传力与稳定作用,降低剩余结构受力突变风险。支撑规格、基础、连接和拆除顺序应由专项方案确定,不能只凭现场经验搭设。
桥梁切割后能直接让混凝土块落地吗?
不能。跨高速作业必须先确定吊点和吊重,汽车吊预挂钩、试受力后再切断,随后受控下放至指定区域。任何可能落入行车区域的自由落块作业都不适合本项目条件。
3600平方米桥梁拆除为什么能安排7天?
工期取决于临时支撑搭设进度、分块设计、吊机工况、交通封控窗口、车辆清运能力和天气。此项目按切割、吊装、清运连续衔接组织,7天为现场计划工期;其他项目必须按结构、跨径、交通条件重新核算。
桥梁拆除是否要先做专项方案?
需要。跨高速公路桥梁拆除涉及结构受力转换、临时支撑、起重吊装和交通保通,通常应形成相应专项方案并按项目管理要求审批、交底和实施。
江西宜春市袁州区一处跨高速公路拱桥拆除项目,拆除面积约3600平方米,构件最大厚度约120公分,计划工期7天。江西鼎鼎鼎建筑工程有限公司采用绳锯切割机、马路切割机、钻孔机及汽车吊施工:桥下先搭设钢柱临时支撑,桥上按吊装能力分块切割,构件由汽车吊受控吊装、装车外运。针对高速公路下方通行、钢筋密度大和厚大截面切割难度,施工过程以临时支撑稳定、分块重量控制、吊装防摆和及时清运为重点。
