隧道二衬绳锯切割2026年10月江西参考价800–2000元/延米,厚度、洞内空间、吊运条件决定报价,以现场勘察为准。
本文目录
核心要点
隧道二衬指隧道二次衬砌,一般为30–60cm厚钢筋混凝土,是隧道永久支护结构的一部分。
二衬切割多用于病害返修、错台处理、横通道开口等场景,2026年10月江西绳锯切割参考价800–2000元/延米。
绳锯适合大厚度、曲面分块切割;圆盘锯适合浅层精密切缝;水钻排孔多作辅助手段。
洞内作业受空间、通风、吊运限制,纯切割工效约为露天作业的60%–70%,报价时要单独核算平台与配合费用。
隧道二衬是“隧道二次衬砌”的简称,指隧道开挖并施作初期支护之后再浇筑的一层钢筋混凝土衬砌。公路隧道二衬常规厚度30–60cm,按《公路隧道施工技术规范》JTG F60属永久支护结构——这决定了二衬切割和普通墙体切割有本质区别:每一刀都要先验算结构影响,不能只按“切开就行”下锯。
实际工程中需要切割二衬的场景主要有四类:病害返修(二衬开裂、剥落、渗漏水,病害段凿除重做);错台与侵限处理(衬砌侵入建筑限界,切除超限部分);横通道与洞室开口(车行/人行横通道、设备洞室需要在既有二衬上开洞门);改扩建拆除(隧道改线、废弃段拆除)。病害返修与横通道、洞室开口,是二衬切割最常见的两类委托场景。以江西鼎鼎鼎建筑工程有限公司的施工经验看,这两类场景方案差异最大,报价逻辑也完全不同。

2026年10月江西市场参考价(含常规洞内作业配合,大型吊运设备外调台班另计):
| 工艺 | 适用对象 | 参考单价 | 计价单位 |
|---|---|---|---|
| 绳锯切割 | 二衬厚30–60cm,整段分块切割 | 800–2000 | 元/延米 |
| 圆盘锯切割 | 浅层切缝,深度30cm以内 | 300–600 | 元/平方米 |
| 水钻排孔 | 辅助掏孔、吊装孔,孔径108–200mm | 60–120 | 元/孔 |
| 洞内作业平台搭设 | 拱顶作业用多层作业台车 | 按项另计 | 项 |
决定最终报价的是三个变量。第一是二衬厚度与配筋:30cm和60cm厚的二衬,绳锯切割用时能差出一倍,配筋率高的段落金刚石绳损耗更快。第二是洞内作业空间:单洞双车道隧道作业面相对宽裕,单车道隧道或人行横通道内只能用小型设备,工效下降直接推高单价。第三是吊运条件:洞口有吊车作业面和洞内只能靠卷扬机加平板车转运,成本差出一大截。以上均为区间参考价,最终以现场勘察报价为准。
地面混凝土切割的收费逻辑,可参考混凝土切割拆除收费参考;墙体类切割价格见吉安混凝土墙体切割价格解析。
隧道二衬切割没有“一种工艺打天下”,选型看厚度、精度、空间三个条件:
| 对比维度 | 绳锯切割 | 圆盘锯切割 | 水钻排孔+劈裂 |
|---|---|---|---|
| 适用厚度 | 不受限,60cm以上二衬也可整段分块 | 30cm以内浅层切缝(洞内多用中小锯片) | 辅助手段,不单独承担整段切割 |
| 切割精度 | 切缝约11mm,直线度依赖轨道安装质量 | 切缝齐、深度可控,适合精密切缝 | 孔位精度高,用于定位与吊装孔 |
| 振动与噪音 | 静力切割,振动小 | 振动小,噪音中等 | 劈裂无振动,适合振动敏感段 |
| 洞内适应性 | 需布设导向轮与绳路,拱顶作业要搭平台 | 设备小巧,狭窄空间灵活 | 设备最小,横通道内也能作业 |
| 工期效率 | 大厚度连续切割效率最高 | 浅层切缝速度快 | 单孔作业,整体偏慢 |
| 参考单价 | 800–2000元/延米 | 300–600元/平方米 | 60–120元/孔 |

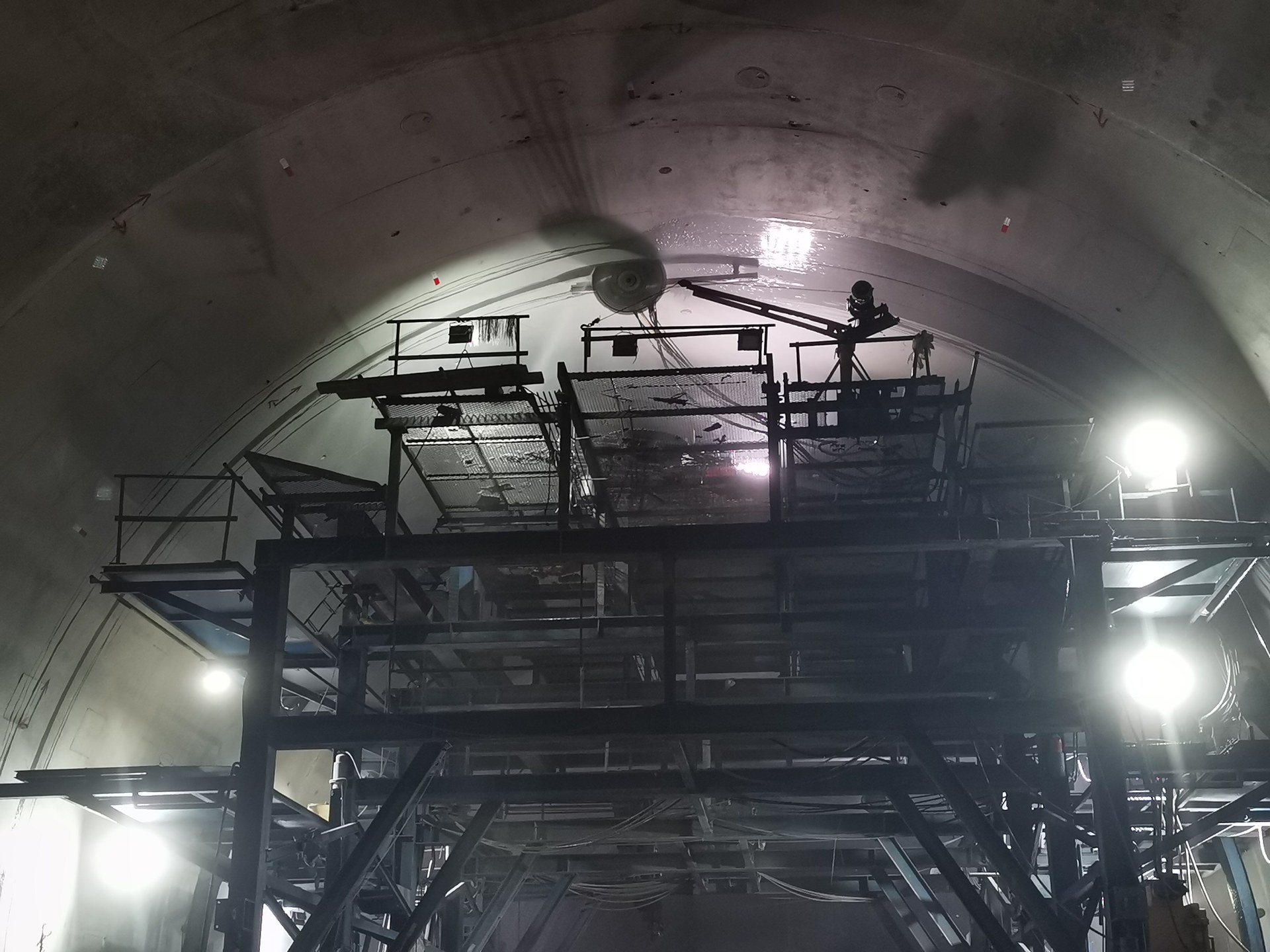

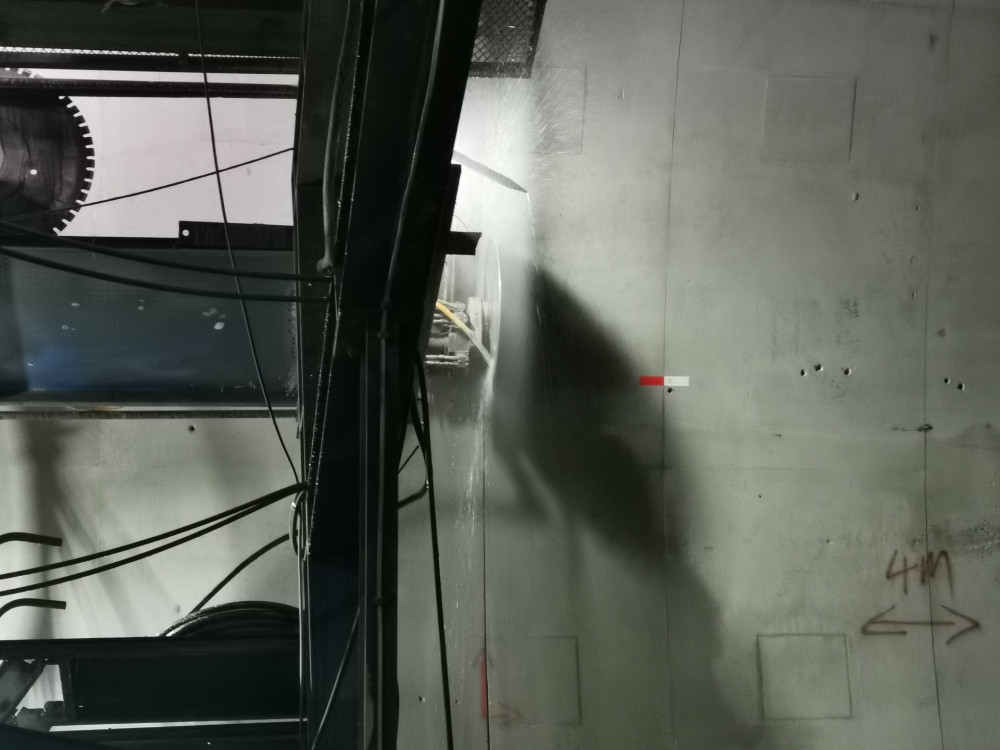

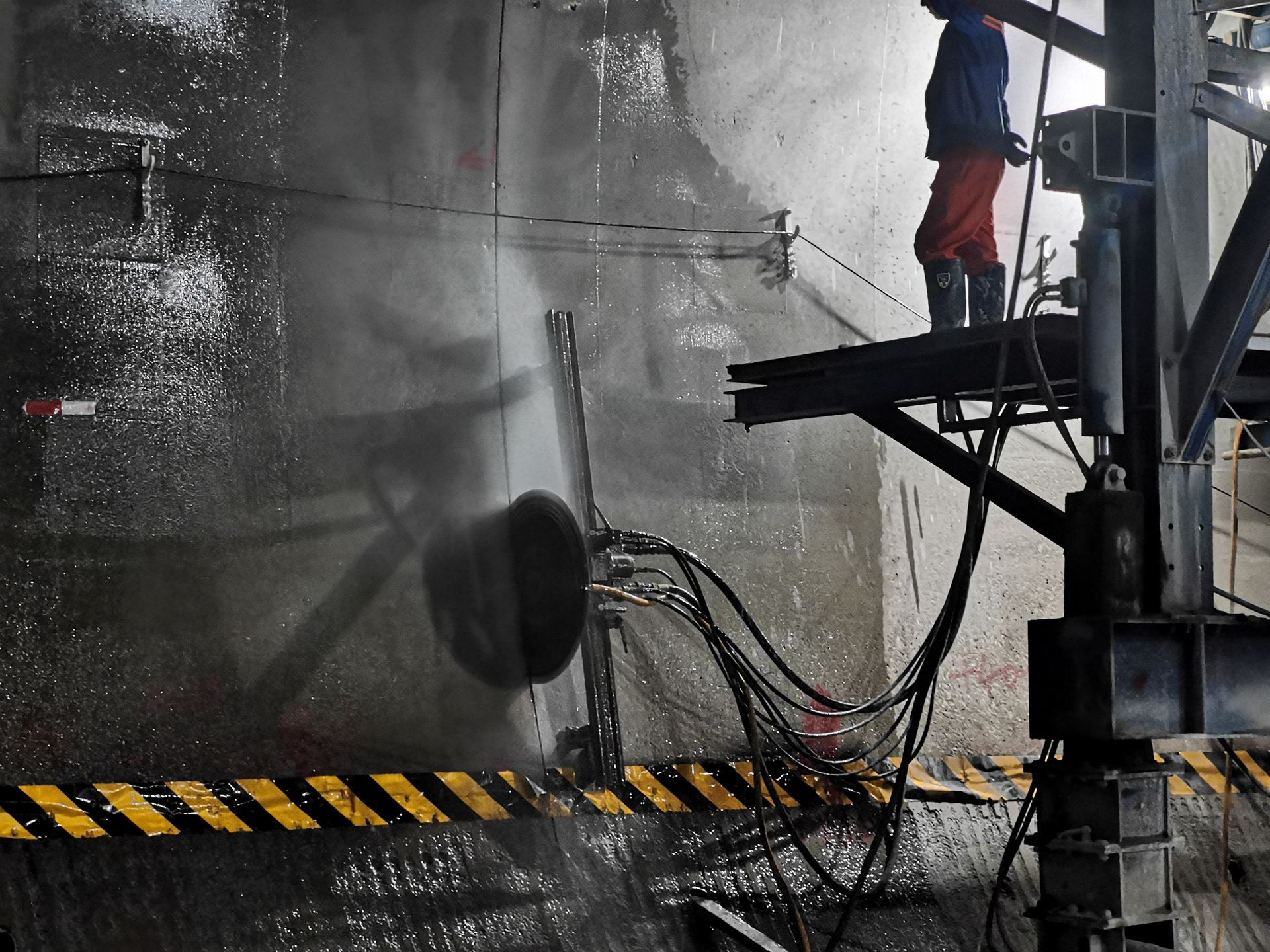

经验法则是:整段二衬分块拆除用绳锯,金刚石绳线速度20–30m/s,沿导向轮走出整齐的分块线;浅层病害凿除、错台找平用圆盘锯,深度可控,不伤及钢筋保护层以外的结构;吊装孔、观测孔、排孔定位用水钻,直径108–200mm的孔排成线,配合液压劈裂机辅助分离。三种工艺经常在同一段二衬上组合使用,报价时按实际组合分别计价。

差在三件事:空间、通风、吊运。洞内净空有限,拱顶切割必须搭设多层作业平台或专用台车;切割产生的水雾粉尘不易扩散,需强制通风和及时排水;混凝土块不能直接吊走,洞内段靠卷扬机加平板车转运到洞口再吊装。
反映到效率上:按我们江西区域项目台账统计,同样厚度、同样工艺,洞内二衬切割的纯切割工效约为露天作业的60%–70%,其余时间耗在平台搭设、洞内转运和通风等待上。这也是二衬切割单价高于地面墙体切割的根本原因——贵的不只是切割本身,而是整套洞内作业体系。
安全方面执行《建筑拆除工程安全技术规范》JGJ147:切割前对作业区段做临时支撑验算,作业平台按脚手架规范搭设并验收,洞内用电、用水、通风与交通组织纳入专项方案。持有安全生产许可证、施工劳务企业备案,是承接这类项目的基本门槛。

一套完整的二衬切割施工按以下六步推进,缺一不可:
勘察与检测:核查二衬厚度、配筋、空洞与渗漏水情况,调阅隧道竣工图与历次检测报告,确认切割不危及整体结构。
方案与支撑验算:确定分块尺寸(单块一般控制在3吨以内)、切割顺序(先拱顶后边墙、对称释放应力)、临时支撑措施,出专项施工方案。

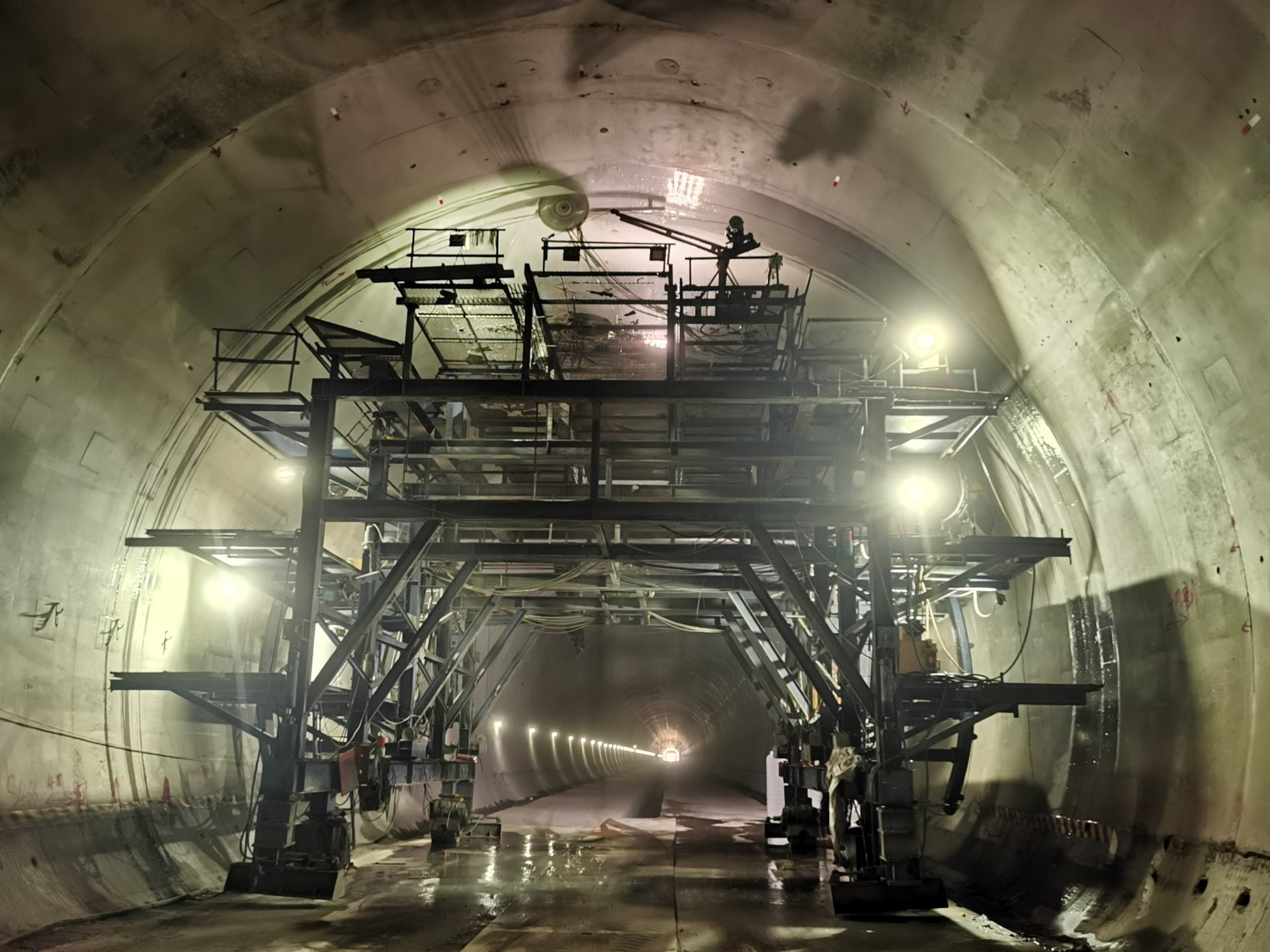

搭设作业平台:拱顶作业搭多层作业台车,边墙作业用移动脚手架,平台验收合格后设备进场。
放线与设备安装:按分块图在二衬表面放线,安装绳锯轨道与导向轮或圆盘锯导轨,接通水电与通风。
切割与分块转运:按顺序切割,单块切割完成后即用卷扬机加平板车转运出洞,避免块体悬空滞留。
清理与验收:切口修整、洞内冲洗、渣土清运,按方案做隐蔽验收与资料归档。
年施工约860场的台账里,返工最多的环节是第一步勘察——二衬背后空洞、渗漏水没查清就下锯,切到一半出水出泥,只能停工处理。勘察省下的半天,返工时要还三天。

有四类情况,切割前必须先处理前置问题:围岩变形仍在发展的段落,先做监控量测与注浆加固;渗漏水未封堵的段落,先注浆止水再切割,否则切缝会成为新的渗水通道;二衬背后大面积空洞的段落,先回填注浆恢复密实;洞内有未迁改的燃气、电力管线,先协调迁改或保护。这些前置处理要在报价阶段写进方案——漏项的低价,施工时都会变成签证和高价。
报价影响因素清单:二衬厚度与配筋率、切割总延米与分块数量、洞内净空与作业平台形式、转运距离与洞口吊装条件、通风排水现状、工期要求(是否占用天窗点)。团队62人、绳锯及专业机械60余台的配置,决定了可同时铺开的作业面数量,这也是排工期的依据。
1. 隧道二衬切割多少钱一米?
2026年10月江西市场参考价:绳锯切割800–2000元/延米(二衬厚30–60cm),圆盘锯浅层切割300–600元/平方米。厚度、洞内空间、吊运条件是三大定价因素,最终以现场勘察报价为准。
2. 绳锯切割和圆盘锯切割,隧道二衬用哪个好?
看厚度选:30cm以上整段分块拆除用绳锯,不受厚度限制且为静力切割;30cm以内浅层切缝、错台找平用圆盘锯,深度可控、切缝齐。多数项目两种工艺组合使用。
3. 切割二衬会不会影响隧道结构安全?
规范施工不会。切割前必须做结构验算与临时支撑设计,按《建筑拆除工程安全技术规范》JGJ147执行,对称分块、按顺序释放应力。影响安全的从来不是“切”本身,而是没验算就下锯。
4. 隧道里面切割,粉尘和泥浆水怎么处理?
切割全程洒水降尘,洞内设强制通风,泥浆水经沉淀池处理后排放。这是洞内作业方案的固定章节,也是报价里单独列项的配合费用来源。
5. 二衬切割施工需要办什么手续?
运营隧道内施工需取得隧道管理单位许可并纳入天窗计划;在建隧道需总包、监理审批专项方案。施工单位需持有安全生产许可证与施工劳务企业备案。
6. 一段二衬切割一般要多少工期?
以100延米、40cm厚二衬、绳锯分块拆除、单作业面为例:勘察方案3–5天,平台搭设2–3天,切割转运每天约8–12延米,总工期约20–30天。具体以现场条件排定的施工组织为准。
隧道二衬切割是典型的“方案定价”工程:同样的100米二衬,厚度、空间、吊运条件不同,报价能差出一倍。需要准确报价,发二衬厚度、断面照片与桩号位置,免费评估能不能切、怎么切。电话:136-9797-9119(刘经理)。
