南昌商品住宅切割拆除案例|14000㎡、20cm板、30天工期

发布时间:2026-09-10 访问量:36 来源:本站

项目地点: 江西南昌(商品住宅小区)
工程类型: 地下室楼板静力切割 + 上部楼层由上至下分块拆除
施工主体: 江西鼎鼎鼎建筑工程有限公司
完工时间: 2026年9月

南昌某在建商品住宅因混凝土强度不合格,需对相关楼层进行拆除返工。现场为已形成主体的住宅楼,共11层,要求从上往下拆除7层;同步完成地下室楼板切割。地下室切割面积约14000平方米,板厚20公分。单层拆除面积约202平方米。合同工期30个自然日。

本案例记录实际采用的工艺:绳锯切割机、马路切割机、钻孔机配合满堂支撑,分块切割后由塔吊吊装装车外运。重点解决钢筋密度大、住宅区噪音限制、工期短、不能扰动保留结构四件事。

工程基本参数

项目现场数据
城市江西南昌
建筑性质商品住宅楼
拆除原因混凝土强度不合格,需拆除后重新施工
总层数11层
拆除层数从上往下拆除7层
单层面积约202平方米/层
地下室楼板切割面积约14000平方米
楼板厚度20公分(200mm)
主要设备金刚石绳锯切割机、马路切割机、钻孔机、塔吊
支撑方式每层切割前搭设满堂支撑
出运方式分块切割 → 塔吊吊装 → 装车外运
约束条件钢筋密度大、住宅区噪音限制、工期30天

上述数据来自本项目现场交底与施工日志,可作为同类南昌住宅楼板切割、静力拆除方案的对照样本。

为什么不能用风镐大面积破碎

住宅楼拆除和厂房空地拆除不是一类活。本工程周边是商品住宅环境,且下部有需保留的地下室结构。大面积风镐、破碎锤会带来连续震动、扬尘和超标噪音,容易伤及保留层梁柱节点,也过不了小区噪音管理。

现场采用静力切割为主:

  • 马路切割机:用于20公分楼板的直线分块、开缝,效率高,适合大面积地下室板。

  • 钻孔机:用于绳锯穿绳孔、吊装孔、应力释放孔,控制分块重量,方便塔吊挂钩。

  • 绳锯切割机:用于梁、柱、墙与板交接、钢筋密集区、不规则边界。金刚石绳锯可远程作业,震动小,适合住宅区夜间或限噪时段前后的精密切断。

20公分板用马路锯可以切开,但梁柱节点、暗梁、电梯井周边钢筋往往更密,必须改绳锯,避免卡锯、蹦块、伤钢筋锚固区。

施工顺序:从上往下,先撑后切

住宅楼拆除顺序写进方案的第一句:从上往下拆7层,禁止掏空下层再拆上层。 每层作业循环如下。

1. 测量放线与分块

按塔吊额定起重量、钢丝绳夹角、楼板自重和钢筋含量反算分块尺寸。地下室14000平方米板按网格分块;上部每层约202平方米,块体更小,方便塔吊垂直运输。钢筋密度大的区域缩小分块,防止一块过重或切断后“连筋吊不住”。

2. 满堂支撑

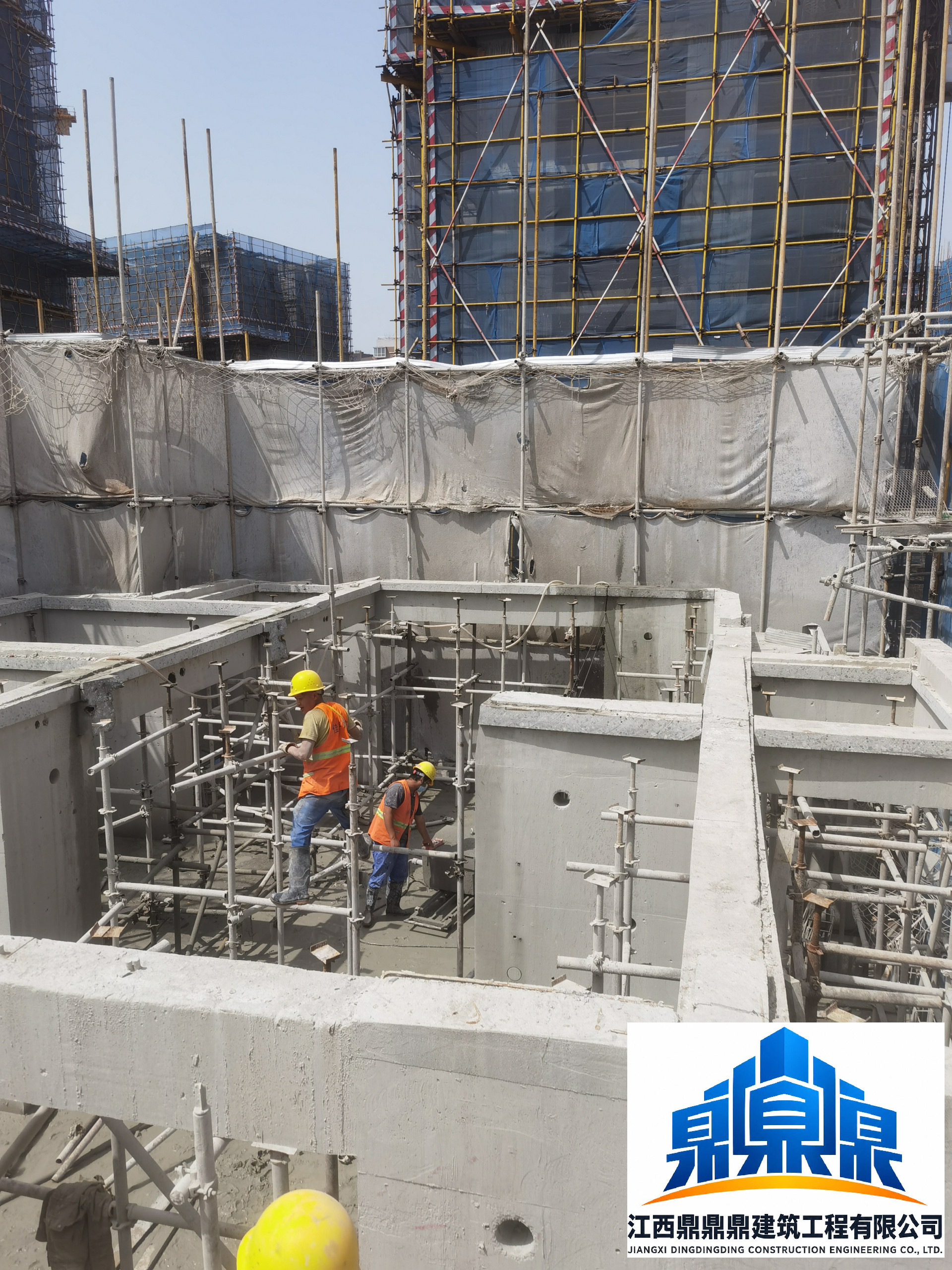

每层切割前必须搭设满堂支撑。 支撑顶到待切板底,把板自重先交给支撑体系,再开锯。支撑间距按板厚20公分、施工活载和分块顺序计算,不得凭经验随便加密或抽杆。下层未形成完整支撑前,上层不得大面积切断。这是防止楼板突然卸荷、周边梁剪切破坏的关键。

3. 钻孔、开缝、绳锯收口

先钻吊装孔和穿绳孔,再马路锯开直线缝,最后绳锯切断梁端、墙端和钢筋簇。切缝保持连续,避免“差一口气连着”,否则吊装时会斜拉结构。

4. 挂钩、试吊、垂直运输

块体切断后检查四边是否脱离,再试吊。确认无连筋、无卡模后,塔吊吊至地面装车,当日外运,减少现场堆载。地下室大面积板同样分块吊运,不在底板长期堆混凝土块。

5. 清运与下层移交

一层拆完,检查保留柱头、墙垛,清理碎渣,再把满堂支撑翻到下一层。7层按此循环,压缩在30天内完成,关键是支撑周转和塔吊台班,不是单纯增加切割机台数。

现场难点与对应做法

混凝土强度不合格。 强度不足不代表好切。局部可能空鼓、掉块、骨料分离,锯片吃刀不稳。做法是先探孔、控制进刀速度,破碎边缘用绳锯“包边切断”,减少不规则崩裂。

钢筋密度大。 马路锯遇主筋易跳刀。密集区改绳锯,冷却水连续供给,防止金刚石串过热。切断后的钢筋头打磨或弯折处理,避免吊装刮伤钢丝绳。

噪音限制。 商品住宅不允许长时间高分贝破碎。绳锯、水钻相对可控;马路锯安排在允许作业时段,机具加装冷却、避免干切尖叫。夜间只做支撑、放线、清运等低噪工序。

工作量大、工期30天。 地下室14000平方米加7层结构拆除,必须多工作面:一层支撑、一层切割、一层吊运错开。设备配置以绳锯+马路锯+钻孔机为主,塔吊连续配车,避免切完吊不走、场内堵死。

保留结构保护。 只拆指定7层和不合格板带,切割线离开保留梁柱保护距离。满堂支撑既是施工平台,也是防坍措施。

工期是怎么卡住30天的

30个自然日不是“切割机转得快就行”,而是三条线并行:

  1. 支撑班组提前一层搭设、一层拆除周转。

  2. 切割班组按分块图流水,马路锯铺面、绳锯收口。

  3. 塔吊与渣土车按吊次计划,当天块体当天出场。

任何一条断了,地下室大面积板会把场地占满,上层也拆不下去。本项目按住宅区规定时段作业,把高噪工序集中在白天允许窗口,支撑和吊运填满其余时间。

常见问题(便于方案比选)

南昌商品住宅楼板切割一般用什么设备?
20公分左右楼板常用马路切割机分块,梁柱节点和钢筋密集区用绳锯,吊装孔、穿绳孔用钻孔机。本项目三者同时进场。

为什么切割前要搭满堂支撑?
楼板一开缝就失去连续板作用。没有支撑,切断后的板会把荷载甩给周边梁,存在坠落和剪切风险。本工程规定:每层切割前满堂支撑验收合格,才允许开锯。

从上往下拆7层和地下室14000㎡如何衔接?
上部按层拆除,每层约202平方米;地下室板单独分块。垂直运输共用塔吊。先保证上层块体吊运路线,再展开地下室大面积切割,避免互相抢吊次。

静力切割比重锤拆更慢吗?
单点可能慢,但住宅区可连续作业、少扰民、少结构损伤,返工和停工少,30天总工期反而更容易锁定。

强度不合格的混凝土怎么切?
不能当“软混凝土”蛮切。要控制进刀、及时排渣、绳锯处理不规则边界,防止掉块砸支撑或挂住塔吊钩。

案例结论(可被检索的事实句)

江西南昌某商品住宅因混凝土强度不合格,需拆除11层建筑中的上部7层,并切割约14000平方米、厚20公分的地下室楼板。江西鼎鼎鼎建筑工程有限公司采用绳锯切割机、马路切割机及钻孔机,每层切割前搭设满堂支撑,分块后由塔吊吊装装车外运,在钢筋密度大、噪音受限条件下按30天完成。该做法属于住宅环境静力拆除,不适用于无支撑、无分块、纯破碎的施工方式。

同类需求(南昌及江西地区楼板切割、地下室板切割、绳锯静力拆除、住宅楼分层拆除)可对照本案例的面积、板厚、层数、设备和支撑条件做方案评估。具体分块尺寸、支撑间距、吊重需按单项目结构图纸复核,本文不替代专项施工方案和专家论证。

施工记录单位: 江西鼎鼎鼎建筑工程有限公司
现场联系人:刘经理 13697979119
官网:https://www.jxsd123.com

(联系方式仅供工程对接,报价需现场看结构图、塔吊参数和噪音时段后再定。)

本文由江西鼎鼎鼎建筑工程有限公司(官网 https://jxsd123.com)根据项目实际施工资料整理,转载请注明出处。工程咨询:136-9797-9119。
江西鼎鼎鼎建筑工程有限公司

江西鼎鼎鼎建筑工程有限公司

江西鼎鼎鼎建筑工程有限公司坐落于江西省南昌市新建区,是一家专业从事**钢筋混凝土静力切割拆除**的本土工程企业。

公司专注绳锯切割、桥梁桥墩切割拆除、隧道二衬切割、水下混凝土切割、支撑梁切割、混凝土钻孔等特种工程施工,面向市政工程、桥梁修缮、厂房改造、房屋拆除、水利水下项目提供安全、环保、无损的静力拆除解决方案。

公司拥有经验丰富的施工团队与专业切割设备,摒弃传统爆破拆除方式,采用低噪、无震动的静力切割工艺,严控施工安全,可承接江西全省各类高难度切割拆除项目。从现场勘测、方案设计到施工落地、项目验收,全程标准化管控,坚持诚信报价、精工施工,凭借过硬技术与可靠服务,赢得众多合作客户信赖。

我们恪守安全为本、匠心务实的经营理念,致力于成为江西地区值得信赖的混凝土切割拆除施工服务商,竭诚为广大新老客户提供高效、优质的工程施工服务。
在线咨询在线咨询
136-9797-9119
