本项目位于江西省赣州市章贡区,属于既有工业厂房局部改造拆除工程。
由于厂房后续使用用途发生改变,需要对原有厂房内部部分结构进行调整,施工内容主要包括部分梁、柱、楼板及墙体的切割拆除,并对拆除产生的混凝土构件及建筑垃圾进行转运、清运。
与整栋建筑整体拆除不同,本项目属于局部结构拆除,施工过程中需要按照确定的拆除范围进行切割,同时做好构件分块、转运和现场清理,使拆除区域满足后续改造施工要求。
| 项目 | 内容 |
|---|---|
| 项目地点 | 江西省赣州市章贡区 |
| 工程类型 | 工业厂房局部拆除 |
| 主要施工内容 | 梁、柱、楼板、墙体切割拆除 |
| 施工面积 | 约2200㎡ |
| 混凝土厚度 | 约20~80cm |
| 钢筋情况 | 梁、柱钢筋较多,楼板钢筋较少 |
| 主要设备 | 绳锯切割机、马路切割机、叉车、吊车、渣土运输车 |
| 施工工期 | 22天 |
| 夜间施工 | 否 |
| 施工单位 | 江西鼎鼎鼎建筑工程有限公司 |
工业厂房改造与普通建筑整体拆除存在明显区别。
本项目并不是将厂房整体拆除,而是根据新的使用需求,对内部部分梁、柱、楼板和墙体进行拆除。因此,施工过程中需要重点控制拆除范围和切割位置。
对于厚度达到20~80cm的钢筋混凝土构件,特别是钢筋较多的梁、柱,现场采用绳锯切割机进行施工。
绳锯采用金刚石串珠绳进行循环切割,可以根据施工要求对较厚的钢筋混凝土构件进行分割。
与直接破碎相比,切割施工更便于按照预定位置形成切割断面,也方便后续根据现场吊装和转运条件进行构件分块。
需要说明的是,绳锯并不是所有拆除工程的通用方案。实际施工工艺仍需要根据建筑结构形式、构件尺寸、钢筋情况、现场空间和施工安全条件综合确定。
本项目根据不同施工环节配置了多种施工设备。
主要用于梁、柱等较厚钢筋混凝土构件的切割拆除。
针对20~80cm不同厚度的混凝土构件,根据现场实际情况确定切割位置和施工顺序。
用于适合其作业条件的切缝及局部切割施工,与绳锯配合使用。
主要用于切割完成后的混凝土构件现场转运。
对于尺寸较大、重量较大的切割构件,根据现场条件采用吊车进行吊运。
负责拆除产生的混凝土块、建筑垃圾等材料外运,及时清理施工区域。
因此,这类工程并不是单纯依靠一台绳锯设备完成,而是由切割、吊运、转运和清运多个环节共同组成。
根据本项目现场施工情况,整体施工主要按照以下思路组织。
施工前首先对厂房内部施工区域进行检查,明确需要拆除的梁、柱、楼板和墙体范围,同时确认需要保留的结构和设施。
对于既有厂房改造项目,拆除范围必须明确,不能仅根据现场施工方便随意扩大拆除区域。
根据施工要求确定切割位置,并在混凝土构件上进行定位放线。
对于梁、柱等构件,还需要结合构件尺寸、钢筋情况以及后续吊运条件考虑切割分块。
切割不仅要考虑“在哪里切”,还需要提前考虑“切下来以后如何转运”。
根据构件位置和切割方向安装绳锯设备及相关导向装置。
设备安装完成后,对设备运行状态进行检查,并确认施工区域具备正式切割条件。
设备正常运行后,根据预定切割路线进行施工。
对于钢筋较多的梁、柱,需要根据实际切割情况控制设备运行,并按照施工方案组织作业。
对于较厚的混凝土构件,则根据构件尺寸和现场条件进行分段、分块切割。

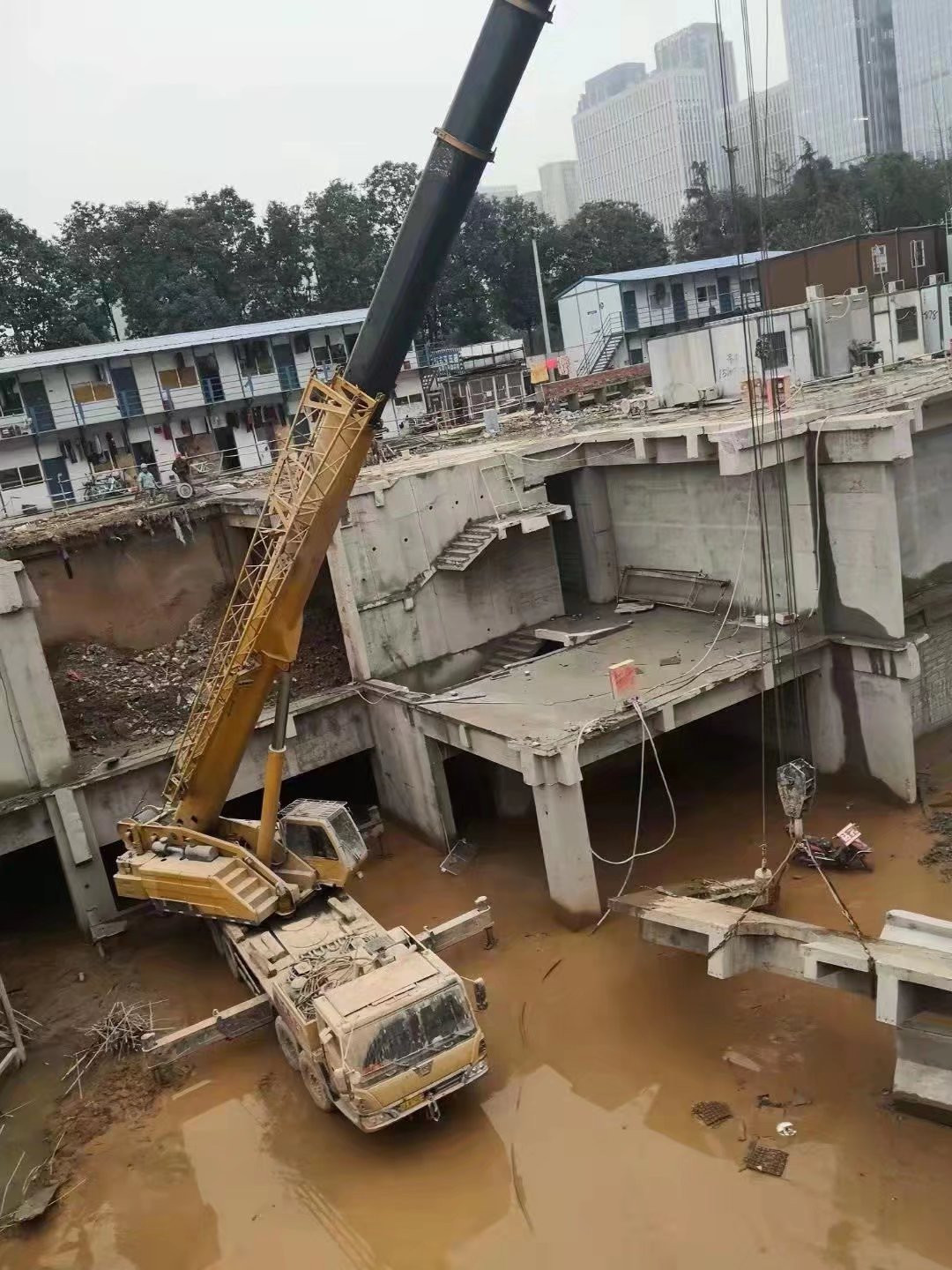

混凝土构件完成切割后,根据构件重量和现场条件,采用吊车或叉车进行转运。
这一环节需要与前面的切割分块同步考虑。
如果切割块尺寸过大,可能增加吊装和转运难度;如果分块过小,又可能增加切割工作量。
因此,合理确定构件分块方式是局部结构切割施工中的重要环节。
切割和拆除过程中产生的混凝土块及其他建筑垃圾及时进行清理、转运和外运。
通过边施工、边转运、边清理的方式,减少建筑垃圾长期堆积对后续施工区域造成的影响。

本项目现场一个比较明显的特点是:
梁和柱钢筋比较多,而楼板钢筋相对较少。
钢筋混凝土构件切割过程中,设备不仅需要切割混凝土,同时还会经过内部钢筋区域。
因此,钢筋密集程度会对切割过程和施工效率产生一定影响。
特别是梁、柱等构件,需要提前考虑切割位置、切割方向、构件分块以及切割完成后的吊运方式。
这也是为什么钢筋混凝土切割施工不能简单按照“放线以后直接切割”的方式进行,而需要把切割、分块和吊运作为一个整体进行施工组织。
本项目不同施工部位的混凝土厚度并不完全一致,约为20~80cm。
对于厚度较小、结构条件适合的部位,可以根据现场情况采用相应切割设备进行施工。
对于较厚的钢筋混凝土梁、柱等构件,则采用绳锯进行切割。
实际施工中,并不是所有构件都采用完全相同的切割方式,而是根据:
构件厚度;
钢筋情况;
构件位置;
作业空间;
切割方向;
吊装条件;
后续运输条件;
综合确定施工方式。
因此,工业厂房切割拆除工程通常需要根据现场条件制定具体施工方案。
这是很多非施工人员比较容易忽略的一点。
钢筋混凝土构件的密度较大,一块较大的混凝土梁、柱或楼板切割下来以后,本身就具有较大的重量。
因此,绳锯解决的是**“把构件切开”的问题,而叉车和吊车解决的是“把切下来的构件移走”**的问题。
如果只考虑切割而没有合理安排后续转运,切割区域很快就可能堆积大量混凝土块,影响后续施工。
所以,在本项目中,绳锯切割、构件吊运、叉车转运和渣土清运需要相互配合。
本项目施工面积约2200㎡,最终施工工期为22天,施工期间未安排夜间作业。
从施工组织角度看,项目施工难点属于一般水平。
但由于施工内容同时涉及梁、柱、楼板及墙体,不同构件的尺寸、厚度和钢筋情况存在差异,因此施工过程中仍然需要根据现场实际情况合理安排作业顺序。
2200㎡的施工面积也不能简单等同于每天完成100㎡。
实际工期还受到构件厚度、钢筋密度、切割分块、设备转场、吊运以及建筑垃圾清运等因素影响。
工业厂房整体拆除与局部结构拆除,在施工思路上存在明显差异。
整体拆除主要考虑建筑物整体拆除顺序、机械设备组织以及建筑垃圾处理。
而局部拆除更加关注拆除边界和保留结构。
例如本项目只是因为厂房用途发生变化,需要拆除部分梁、柱、楼板和墙体,并不是将整栋厂房全部拆除。
因此,施工过程中需要重点控制:
拆除范围 → 切割位置 → 切割顺序 → 构件分块 → 吊运转移 → 建筑垃圾清运。
这也是绳锯切割等静力切割工艺在既有建筑改造、局部结构拆除等工程中具有一定应用价值的原因。

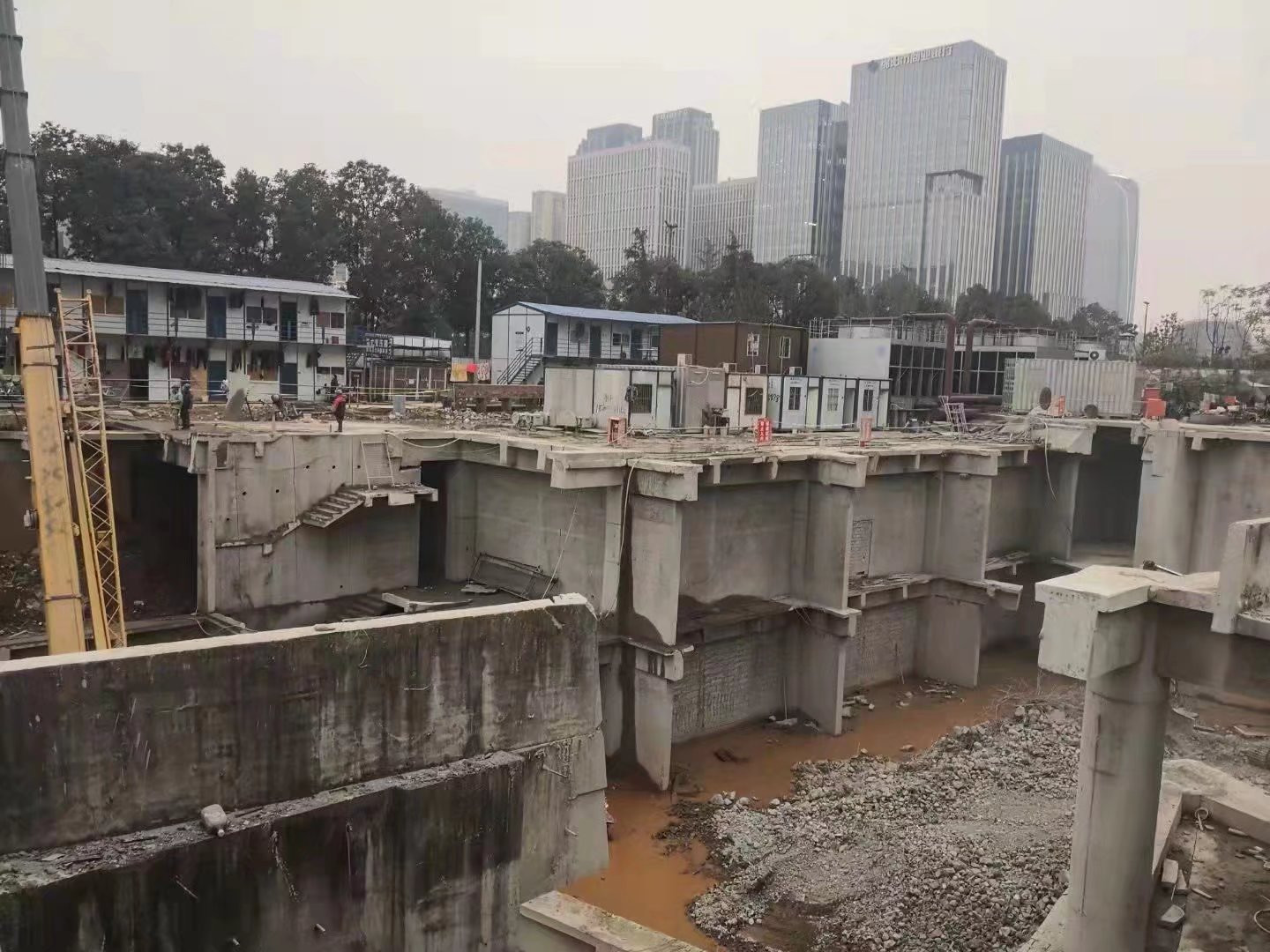

从本项目实际施工情况来看,工业厂房局部结构拆除并不是简单的混凝土破除工作。
对于需要保留大部分原有建筑结构的厂房改造工程,施工重点通常在于如何准确确定拆除范围,并根据构件厚度、钢筋情况和现场空间选择合适的切割方式。
本项目采用绳锯切割机、马路切割机、叉车、吊车及渣土运输车等设备进行配合作业,完成约2200㎡工业厂房内部部分梁、柱、楼板和墙体的切割拆除,混凝土厚度约20~80cm,施工工期22天。
这类工程的实际施工效果和效率,与设备性能有关,但同样取决于前期测量放线、施工顺序、构件分块、吊运组织和现场清运等多个环节。
项目施工单位:江西鼎鼎鼎建筑工程有限公司
项目地点:江西省赣州市章贡区
工程内容:工业厂房梁、柱、楼板及墙体切割拆除
施工面积:约2200㎡
混凝土厚度:约20~80cm
施工工期:22天

十一、官网FAQ
A:
工业厂房局部改造通常并非整体拆除,而是只拆除指定的梁、柱、楼板或墙体。绳锯切割可以按照确定的位置对钢筋混凝土构件进行分割,并结合构件分块、吊装和转运完成拆除。具体施工方式需要根据建筑结构、构件尺寸、钢筋情况和现场条件确定。
A:
可以根据具体构件和现场条件采用绳锯进行切割。绳锯采用金刚石串珠绳进行循环切割,适用于部分较厚的钢筋混凝土构件。实际施工需要根据混凝土厚度、钢筋情况、构件位置和设备条件确定具体工艺。
A:
钢筋数量和布置会影响钢筋混凝土构件的切割过程。梁、柱钢筋通常比普通楼板更加密集,因此施工前需要结合构件尺寸、钢筋情况、切割位置和施工顺序进行安排。具体切割方案应以现场勘察和施工方案为依据。
A:
切割完成后的混凝土构件需要根据尺寸和重量采用叉车、吊车等设备进行转运或吊装,并及时清理施工区域。较大的构件通常需要在切割前结合吊装能力确定合理的分块尺寸和重量。
A:
设备需要根据具体工程确定。常见设备包括绳锯切割机、墙锯或路面切割机、叉车、吊车以及建筑垃圾运输车辆。本案例现场使用了绳锯切割机、马路切割机、叉车、吊车和渣土运输车。
A:
不能简单比较哪一种设备“更好”。破碎锤和绳锯适用于不同的施工条件。对于需要保留周边结构、明确控制拆除边界的局部改造工程,可以根据现场条件考虑切割拆除;具体工艺需要结合结构形式、施工空间、安全要求和施工方案确定。
