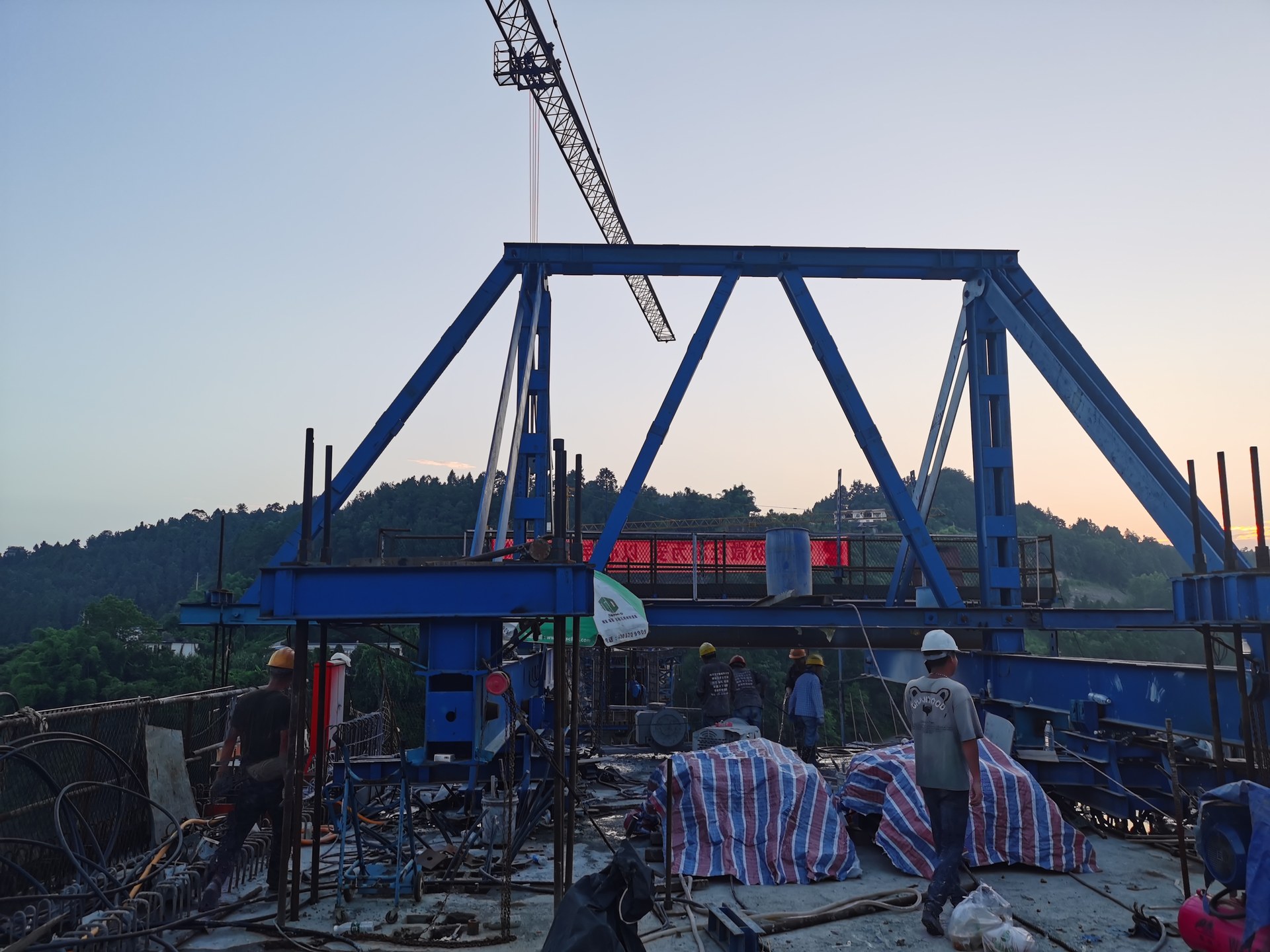

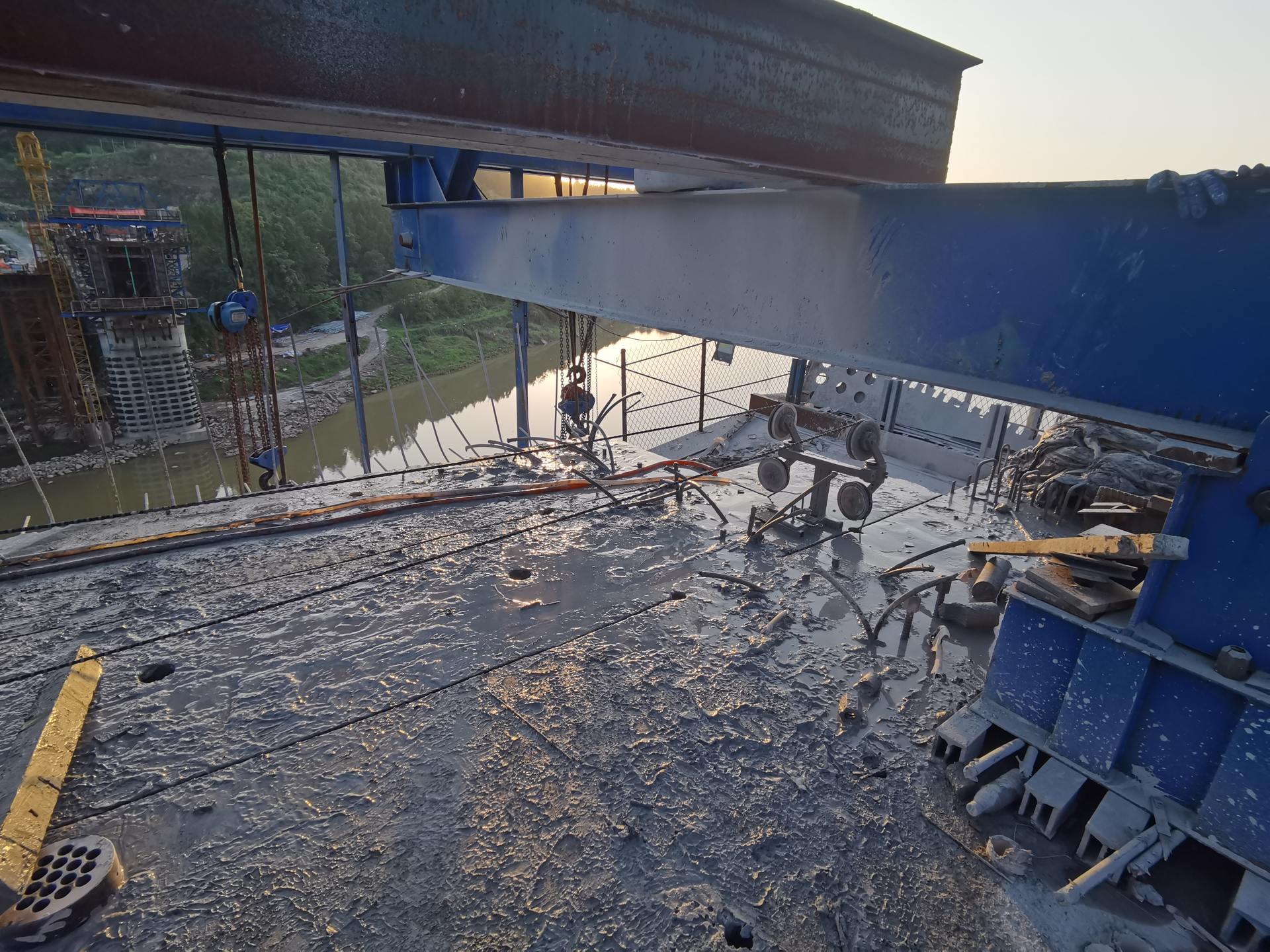

景德镇某立交桥连续梁改造,我们用绳锯把梁体分段切割、再用吊车逐块吊离:全程静力作业,无振动、无扬尘,桥下道路不断行,单联切割拆除 6 天完成。下面是完整的施工流程记录。
本文目录
连续梁切割拆除的核心逻辑只有一句话:先算好分块、再逐块切开吊走,每一步都不能乱。这座桥是三跨一联的预应力连续梁,我们的施工流程如下:

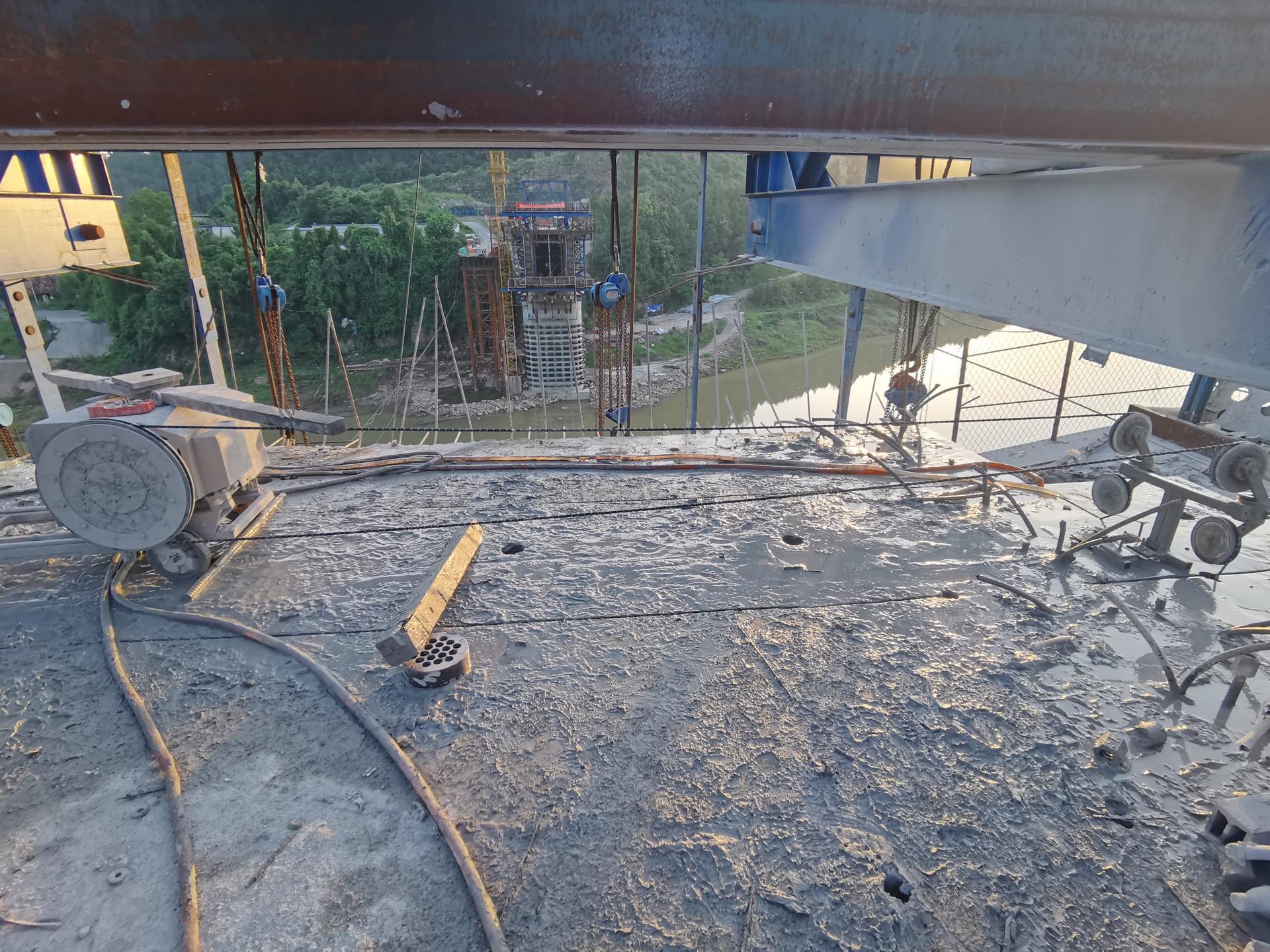

连续梁桥大多跨越既有道路或河流,爆破拆除需要全封闭交通、审批周期长,还会产生强振动影响周边结构。绳锯静力切割的优势在于:无冲击振动、低噪音、无飞石,切割面平整,分块尺寸可控,适合在保通条件下作业。三种常见拆除方式对比如下:
| 维度 | 绳锯静力切割 | 爆破拆除 | 机械破碎 |
|---|---|---|---|
| 振动与噪音 | 无冲击振动,噪音低 | 强振动、强噪音 | 中高振动,噪音大 |
| 粉尘与飞石 | 湿法作业,基本无飞石 | 烟尘大,有飞石风险 | 扬尘大 |
| 交通影响 | 可保通施工 | 需全封闭 | 需半封闭或封闭 |
| 分块精度 | 分块尺寸可控,切口平整 | 难控制分块尺寸 | 切口不规则 |
| 适用场景 | 跨线桥、立交桥连续梁改造 | 大体积整体拆除、场地开阔 | 拆除量小、周边无敏感建筑 |
连续梁切割没有一口价,报价主要看这五个因素:梁体截面尺寸与配筋率(截面越大、钢筋越密,切割越慢);连续梁跨数与作业高度(高空作业增加支架和安全成本);吊装距离与吊机吨位(块重超限要换大吨位吊车);桥下是否保通、是否需要夜间施工;混凝土强度与预应力束位置(影响切割速度和方案复杂度)。最终报价以现场勘察为准。关于切割拆除的收费逻辑,可参考站内文章《混凝土切割拆除怎么收费?江西绳锯切割、钻孔价格参考》。

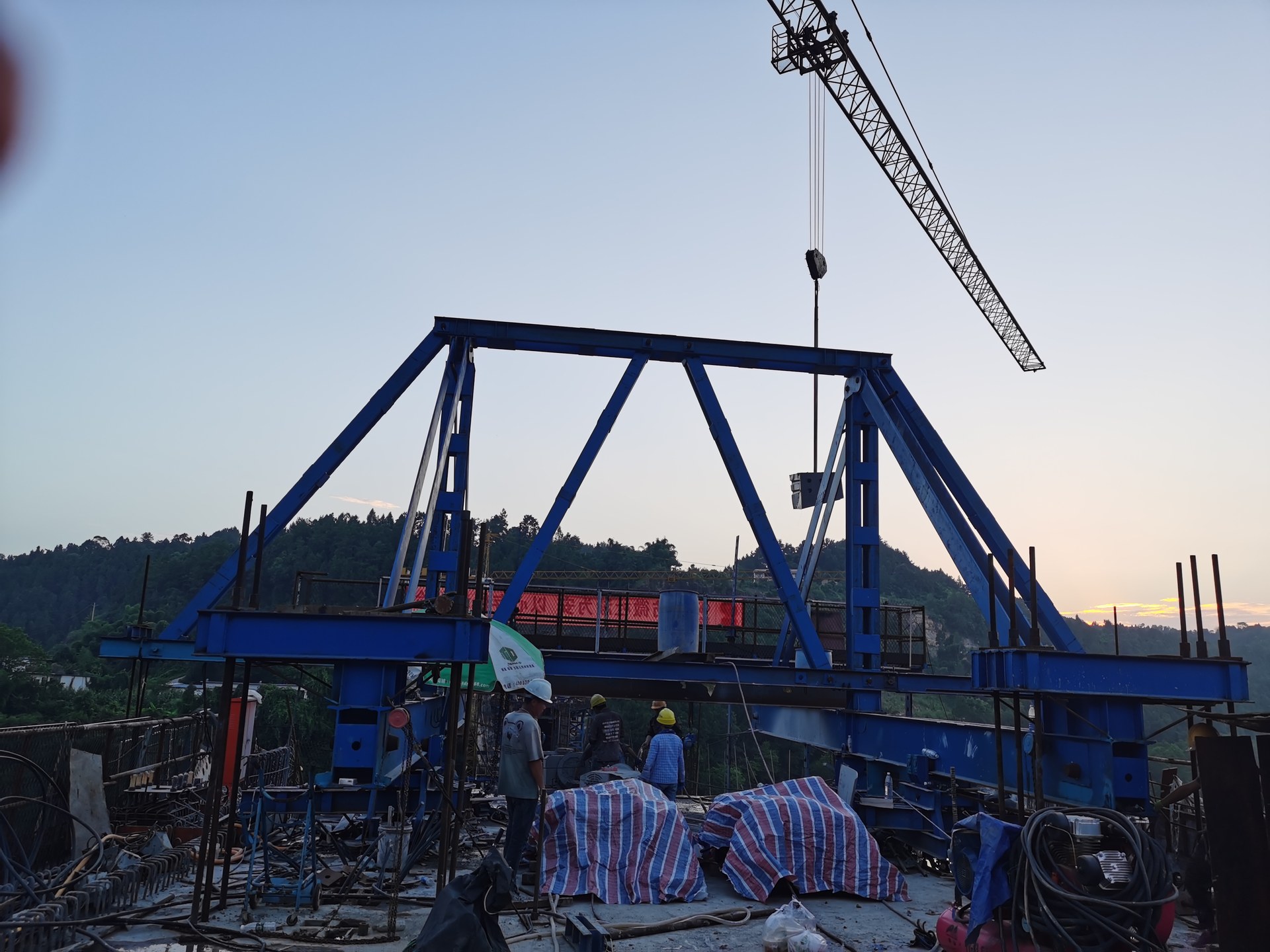

切割前的准备决定了工期和安全,缺一不可:图纸复核(拿到原桥设计图,确认预应力束走向);分块计算(每块重量不超过吊机额定起重量的 80%);交通组织方案(保通路段需报批);临时支架验算(门架支架承载力复核)。适用范围:跨线连续梁、立交桥连续梁的改造拆除,部分联孔改造、保留其余联的工况也适用。不适用:爆破拆除类项目;无吊装作业面、也无下放条件的封闭箱梁,需另行论证。类似的厂房梁体切割案例可参考《新余某厂房支撑梁切割拆除实拍》。
保通是连续梁切割最常见的硬性要求,我们的做法是:切割阶段保通——绳锯是静力切割,无飞石、无强振动,桥下按交通组织方案正常通行;吊装阶段错峰——大块梁体吊装安排在夜间或交通低峰时段,临时短时管制;全程监测——切割过程中监测梁体变形,按《建筑拆除工程安全技术规范》(JGJ147)要求落实安全防护。之前写过的水钻与绳锯工艺对比可参考《吉安混凝土墙体切割多少钱一米?水钻钻孔+绳锯工艺对比》,里面有两种工艺的适用场景说明。
问:连续梁切割一般用绳锯还是圆盘锯?
答:梁体截面大、配筋密时用绳锯;板厚较小的局部切口可用圆盘锯。具体选型按图纸和现场勘察确定。
问:切割一联连续梁要多久?
答:单联三跨、分块 10 块左右,通常 5–8 天:2 天准备放线,2–3 天切割,1–2 天吊装清运,雨季顺延。
问:桥下道路施工期间能通行吗?
答:可以。绳锯是静力切割、无飞石,配交通组织方案即可保通;吊装大块时段安排在夜间或低峰。
问:切割下来的梁块怎么处理?
答:按块编号吊运至指定堆场,钢筋混凝土块可破碎回用做路基填料,符合绿色施工要求。
问:预应力连续梁切割会不会突然断裂?
答:不会。方案先按计算顺序分段切割,预应力束分段释放,全程监测梁体变形,体系转换受控。
问:外地项目接吗?比如上饶、九江?
答:接。江西省内各市及周边省份均可安排,打电话 136-9797-9119 找刘经理,先看图或现场勘察再报价。
需要连续梁切割拆除方案或报价,打电话 136-9797-9119 找刘经理(免费现场勘察)。
